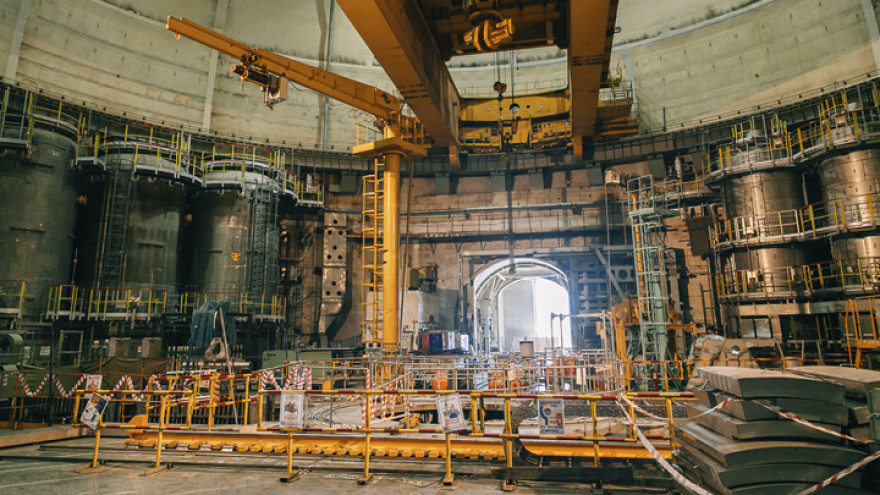

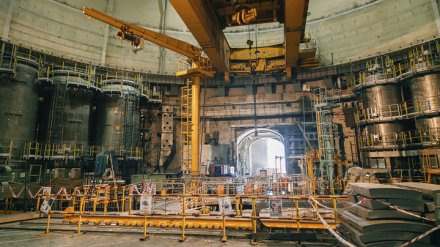

Как на Нововоронежской АЭС продвигается подготовка к пуску второго энергоблока нового поколения

На энергоблоке №2 завершилась «холодная» фаза холодно-горячей обкатки оборудования.

Вести Воронеж 2538
Как на Нововоронежской АЭС продвигается подготовка к пуску второго энергоблока нового поколения

15 августа 2018 года на энергоблоке № 2 Нововоронежской АЭС-2 (энергоблоке № 7 НВАЭС) завершилась «холодная» фаза холодно-горячей обкатки оборудования (ХГО).

ХГО – это важнейший этап пусконаладочных работ, предшествующий физическому пуску. Она проводится для подтверждения надежной и безопасной эксплуатации энергоблока. Холодно-горячая обкатка началась 1 августа 2018 года и продлится 60 суток.

На этапе «холодной» фазы ХГО на энергоблоке № 2 Нововоронежской АЭС-2 (энергоблоке №7 НВАЭС) были успешно проведены 68 тепло-гидравлических испытаний: проверены на плотность и прочность первый и второй контуры реакторной установки (РУ), испытаны главные циркуляционные насосы (ГЦН) на «холодных» параметрах, заполнены питательной (химически обессоленной водой) парогенераторы, опробовано валоповоротное устройство турбогенератора и т.д.

Завершение «холодной» фазы холодно-горячей обкатки знаменует начало малой ревизии основного оборудования, которая продлится 15 суток.

– На этапе малой ревизии будет выполнена подготовка оборудования к пусконаладочным работам в период «горячей» фазы ХГО, в том числе установка исполнительной части системы управления и защиты реактора, наложение тепловой изоляции на оборудование и трубопроводы, – отметил заместитель главного инженера НВАЭС по сооружению новых блоков Владимир Казанский.

В рамках следующего этапа пусконаладочных работ — «горячей» фазы ХГО — пройдут испытания основного и вспомогательного оборудования и систем реакторной установки в проектных, рабочих режимах.

После холодно-горячей обкатки начнутся испытания герметичного ограждения на плотность и прочность. Затем — ревизия основного оборудования, разборка реактора с извлечением имитаторов тепловыделяющих сборок (ТВС). После получения разрешения на физпуск начнётся загрузка ТВС в реактор энергоблока № 2 Нововоронежской АЭС-2 (энергоблока №7 НВАЭС), то есть этап физического пуска.
