< >

На Нововоронежской АЭС завершается подготовка к пуску второго энергоблока нового поколения

На объекте начались заключительные работы с оборудованием.

Вести Воронеж 3321
На Нововоронежской АЭС завершается подготовка к пуску второго энергоблока нового поколения

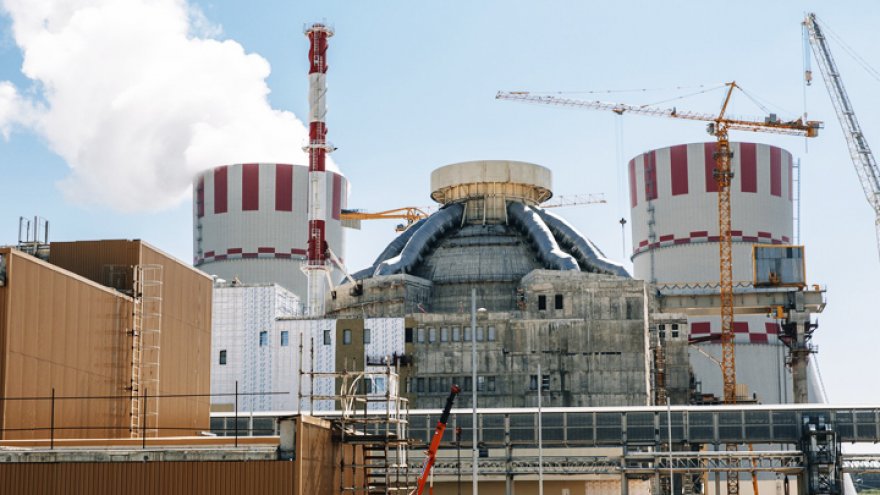

В Воронежской области на энергоблоке № 2 Нововоронежской АЭС-2 (энергоблоке № 7 НВАЭС) стартовал этап холодно-горячей обкатки оборудования (ХГО).

ХГО – это важнейший этап пуско-наладочных работ, во время которого проходит проверка работоспособности оборудования: проводится опробование системы защиты первого и второго контуров от превышения давления, ведут испытания работы главных циркуляционных насосов (ГЦН), проверяется система управления защит реакторной установки.

Это последняя крупная технологическая операция на энергоблоке, предшествующая этапу физического пуска. Холодно-горячая обкатка проводится для подтверждения его надежной и безопасной эксплуатации.

Этап ХГО продлится около 100 суток. Обкатка началась с «холодной» фазы», которая будет проходить в течение 35 суток в соответствии с графиком.

– Мы уже провели гидравлические испытания первого и второго контура на давление 3,2 и 2,0 МПа, подтвердили целостность этих контуров, - отметил директор Нововоронежской АЭС Владимир Поваров, - и теперь будем включать главные циркуляционные насосы, выполнять необходимые испытания на плотность и прочность. Мы должны подтвердить, что все механизмы работают штатно и впоследствии перейти к этапам, которые связаны с получением лицензии Ростехнадзора на загрузку ядерного топлива в реактор.

После «холодной» фазы ХГО начнётся «горячая», которая должна будет подтвердить работоспособность основного и вспомогательного оборудования и систем реакторной установки уже в проектных, рабочих режимах. На этом подэтапе специалисты пуско-наладки и эксплуатации обкатают в течение 100 часов на горячих параметрах (заданного давления 16,0 МПа и температуры теплоносителя 280 градусов Цельсия) четыре главных циркуляционных насоса.

Таким образом, успешная реализация холодно-горячей обкатки оборудования энергоблока №2 НВАЭС-2 (№7 НВАЭС) будет означать завершение одного из последних этапов перед окончательной готовностью к физическому пуску.

Читайте также
